湖北編鐘500千伏變電站擴建工程投產送電

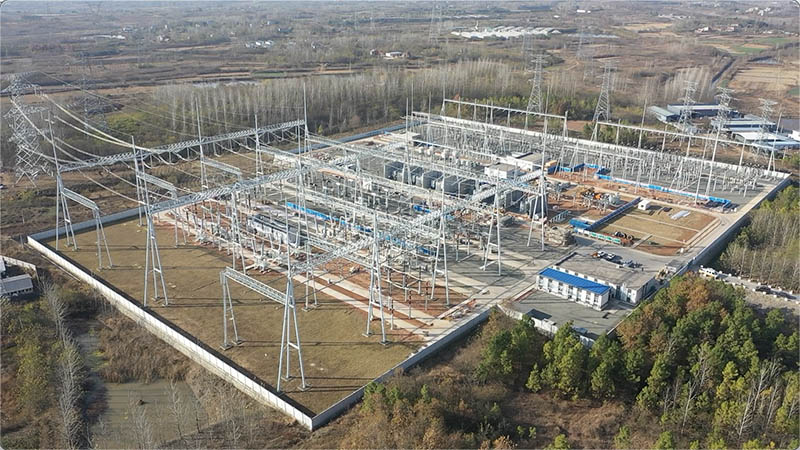

編鐘500kV變電站鳥瞰。何壘攝
12月28日17時36分,湖北編鐘500千伏變電站擴建工程投產送電。
編鐘500千伏變電站擴建工程是湖北電網今年迎峰度冬保供電的關鍵項目,工程本期擴建#2主變(容量1000MVA)1組,新增500kV出線1回,35kV電抗器間隔1組,站用變1組。工程投產送電提高了隨州電網外送斷面極限,有利于滿足隨州地區新能源外送的需求,有利于隨州電廠送出以及后續新能源的發展。
編鐘500千伏變電站擴建工程于2021年7月8日正式開工,建設期間,國網湖北電力多次指派專人赴現場督導工程進度并掛點督辦,組織協調解決了物資供應緊急、年度停電計劃申報等重大問題。國網湖北電力組織建設管理單位,選配具有豐富管理經驗的專業人員組建業主項目部,認真履行業主的管理職責。工程建設期間,各參建單位克服了有效工期短、近電作業多、電網運行風險大等困難,合理安排工期進度,優化施工方案,強化現場履職,建立“硬質隔離+近電報警+專人監護”管理體系,以建設安全管理策劃好、作業單元建設好、管控要求落實好、綠色施工效果好、標桿示范引領好的“五好”示范工地要求為抓手,全面提升工程建設水平。

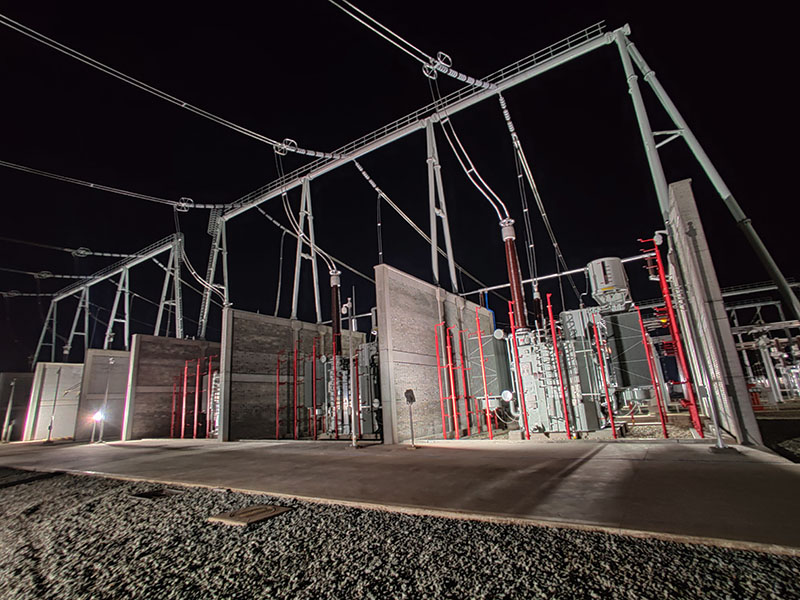

編鐘500kV變電站#2主變高、中側合環,主變運行正常。向駒龍攝
在工程建設期間,國網湖北電力及時成立了由各參建單位現場黨員組建的臨時黨支部,深入開展“黨建+電網建設”工程建設,動態建立500千伏區域、220千伏區域等“黨員安全責任區”,常態化開展 “黨員身邊無違章、安全履責先鋒行”活動,廣大黨員帶頭緊盯現場高風險近電作業,積極努力的推進工程建設,確保了現場安全可控,把“紅色堡壘”駐在電網建設現場最前沿。經過全體參建人員全力奮戰,本工程建設任務圓滿完成,進一步提高了隨州電網受電斷面的極限及湖北電網供電的可靠性。(李俊 韓鴻凝 龍群)
